건설현장에서 Claim이 생기는 대부분의 이유는
공기가 늦어지기 때문이고
공기가 늦어지는 이유는 각종 변경이 발생하기 때문이다.
변경이 발생하고 그 사실관계를 따지고 정리하다 보면 Claim은 당연히 발생할 수 밖에 없다.
내 논문 제목이
"국제 표준계약서를 활용한 동남아시아 건축현장의 공기지연 인자도출에 관한 연구" 이다.
공기연장은 왜 벌어질까?
사례 조사 현장이 동남아시아여서 그렇지
내가 주로 근무했던 두바이를 비롯한 다른 지역에서도 동일할 듯 하다.

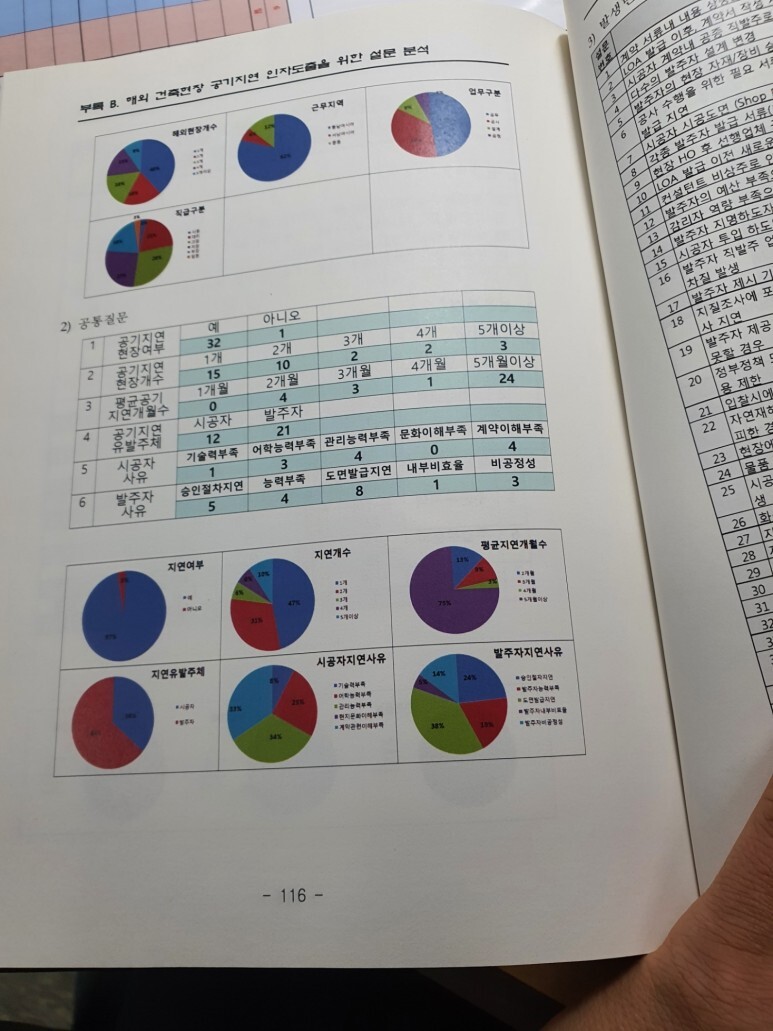

분석을 해 보면
1. 다수의 설계변경
2. 현지 기능공 수급 부족
3. 발주자의 승인사항 확정지연 (자재, 장비, 공법)
4. Shop Drawing 승인지연
5. PS 업체 선정지연
6. 도면 발급지연
7. 도면 완성도 부족
설계관련 사항이 가장 큰 문제다.
발주자들도 그걸 안다.
그런데, 발주자들도 혹시나 하는 마음에 시공자가 바보처럼 자기들 책임이요 하고 덥석 물 것을 기대하고 하는 수도 있으니, Claim이라는 것은 꼼꼼히 따지고,
내 잘못이 얼마고
상대편 잘못이 얼마고
싸움이 붙었을때 이길 가능성이 있다면 붙어야 하는 것이고, 백전백패라면 Amicable Settlement로 가야 하고
어중간하다고 하면, 이길 수 있는 전략 전술을 짤 수 밖에 없다.
Claim을 함에 있어 가장 먼저 알아야 하는 것이
내 잘못이 얼마인지이다.
나는 다 잘했고, 너만 잘못했어 전략으로 나가다는
신뢰성 하락으로 나락에 빠질 수도 있다.

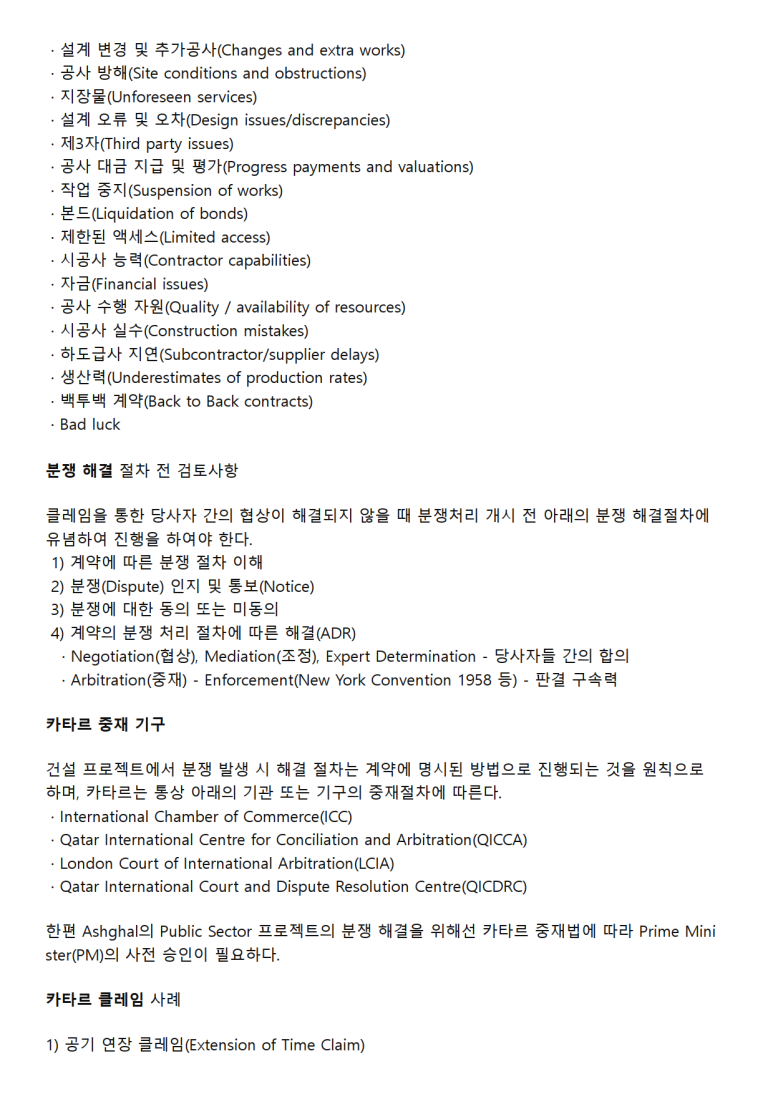

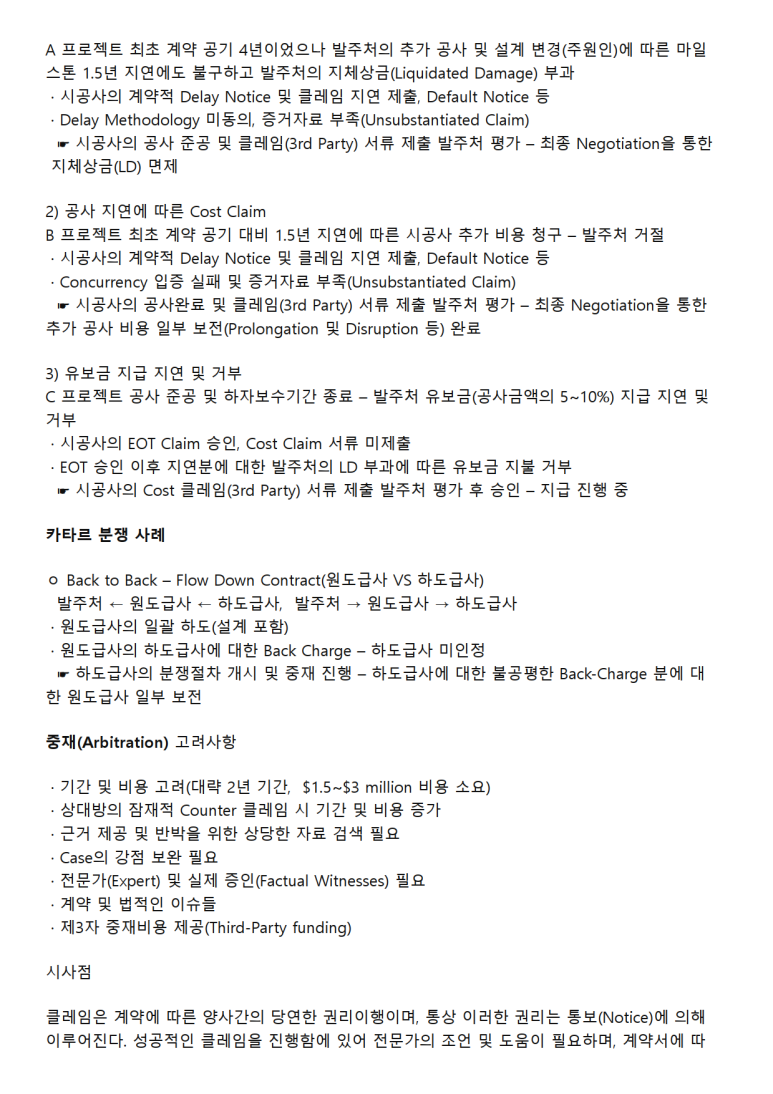

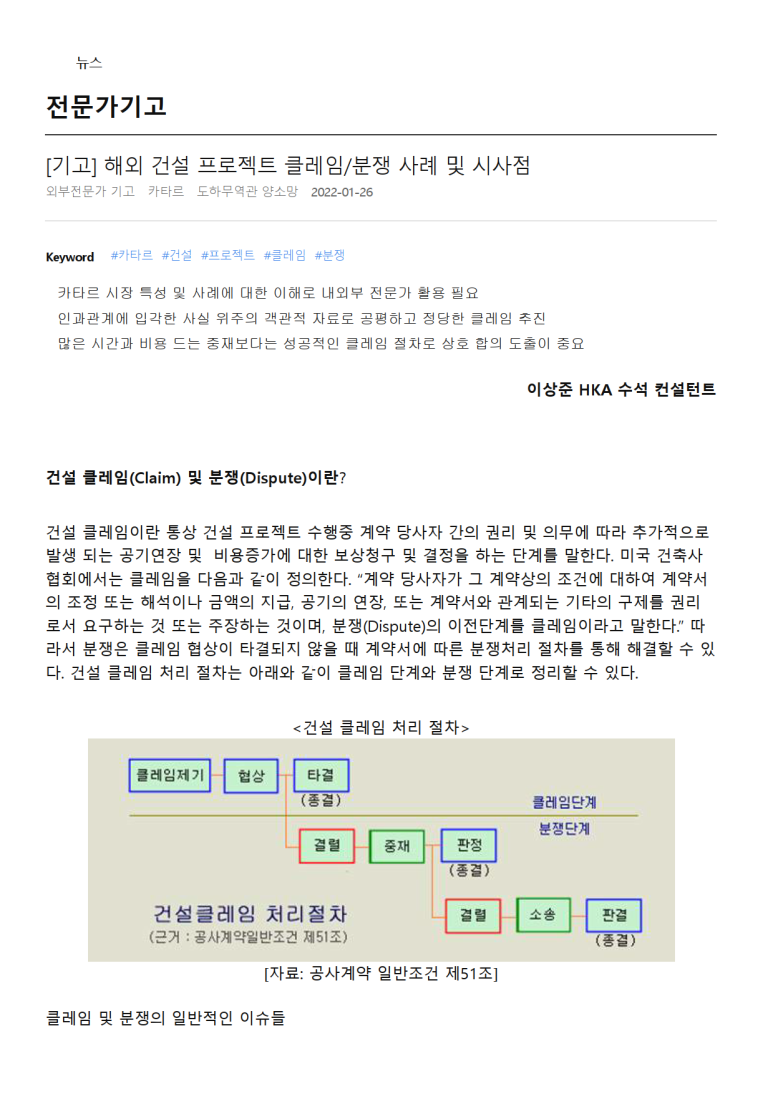

다음의 전문가의 기고글을 참고하기 바란다.
